昌南大道东延工程2014年3月希望情形
日期:2014-03-20

项目已取得立项、可研、环评、安评、水土坚持方案、管综等批复,,,,工程用地预审已获批准,,,,完成了施工图审查。。。。。。己办理建设工程妄想允许证、质检、安监及施工允许证手续,,,,涉及青山湖区和南昌县的前期征拆事情基本完成。。。。。。

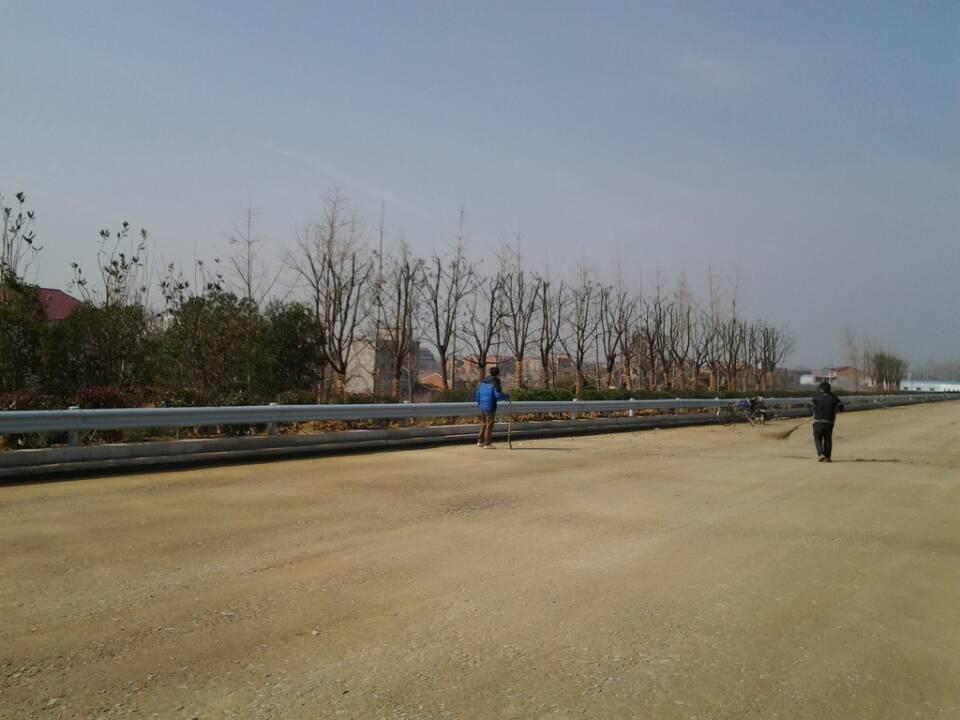

路基工程己完成填筑约236万方,,,,占总量100%;;;;清表完成约12.4万方,,,,占总量98%;;;;清淤约10.6万方,,,,占总量84%;;;;抛石挤淤约131615.0m3,,,,占总量100%;;;;挖暂时排水沟约6000方,,,,占总量100%;;;;浆砌片石防护完成1.6万方,,,,占总量94%;;;;级配碎石己摊铺40189方,,,,占总量100%;;;;水稳己摊铺52184方,,,,占总量79.7%;;;;路缘石己装置7500米,,,,占总量72.8%;;;;绿化填土21.5万方,,,,绿化莳植16000平方;;;;沥青混凝土己摊铺4900方,,,,占总量12.3%。。。。。。
抚河大桥桩基完成410根,,,,占总量100%,,,,承台20个,,,,系梁141个,,,,一连梁墩身14个,,,,墩柱282个,,,,盖梁141个,,,,占总量100%;;;;抚河大桥30米箱梁预制685片、己装置685片,,,,占总量100%;;;;主桥己完成一连梁左幅260m,,,,右幅260m,,,,跨东堤一连梁己完成右幅192m,,,,左幅203.6;跨西堤一连梁己完成左幅150m,,,,右幅120m;;;;防撞墙己完成6770米,,,,占总量78.2%,,,,桥面铺装己完成2960m,,,,占总量55.8%,,,,湿接缝及湿讨论己完成113跨,,,,占总量80%。。。。。。
項目通道涵、排水管等工程已基本完成;;;;K5+385.781桥、K3+440桥己基本完成施工。。。。。。
